2020年06月

「富岳」設備工事・設置レポート(11)
~パネル設置完了~

スーパーコンピュータ「富岳」のパネル設置が完了しました。青を基調とした富士山のイメージが広がっています。

Twitter #富岳ニュース
  1. スーパーコンピュータ「富岳」のパネル設置が完了新しいタブでサイトが開きます

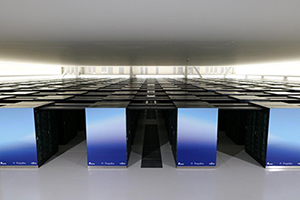

写真:パネル設置が完了した様子

2020年05月

「富岳」設備工事・設置レポート(10)
~製造動画公開・計算機ラック搬入完了~

「富岳」製造の動画「FUGAKU NEWS」を公開しました。
そして、いよいよ、石川県かほく市にある富士通ITプロダクツにて製造が進められてきた「富岳」の最後の筐体が神戸R-CCSに到着。筐体搬入が完了しました。今後2021年度の共用開始を目指し、各種の調整作業等を行っていきます。

ビデオギャラリー
  1. ビデオギャラリー

Twitter #富岳ニュース
  1. 最後の筐体(計算機ラック)搬入の様子新しいタブでサイトが開きます
  2. 現在の計算機室の様子新しいタブでサイトが開きます
  3. スーパーコンピュータ「富岳」の筐体搬入が完了新しいタブでサイトが開きます

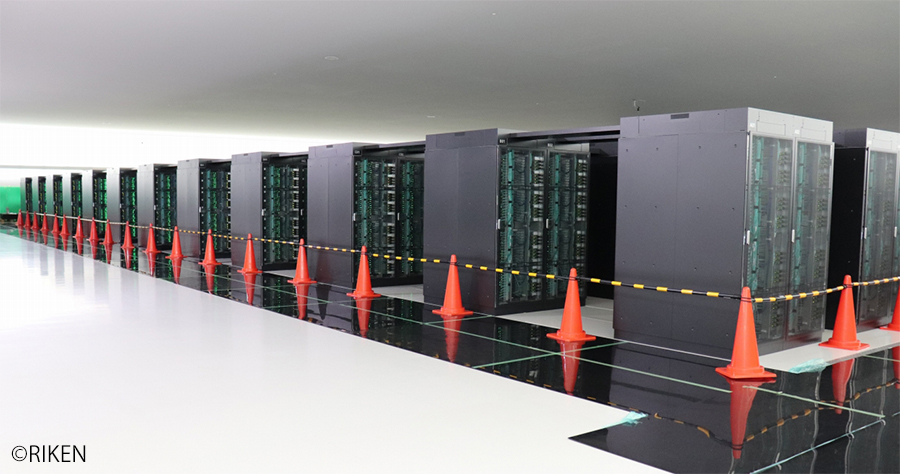

写真:計算機ラック搬入完了

2020年04月

「富岳」設備工事・設置レポート(9)
~施設工事の動画公開~

設備工事の動画を公開しました!
スーパーコンピュータ「富岳(ふがく)」の開発・設置状況をお知らせするシリーズ動画「FUGAKU NEWS」。
桁違いの計算パワーを持つ「富岳」の安定的な運用を支えるための設備工事の様子をたっぷりとお伝えします。

ビデオギャラリー
  1. FUGAKU NEWS vol.3『設備工事』
  2. FUGAKU NEWS 特別編『もっと!施設工事スペシャル』
動画サムネイル:設備工事の動画を公開

2019年12月

「富岳」設備工事・設置レポート(8)
~計算機ラック搬入開始~

「富岳」を製造している石川県の工場から、最初の6台の計算機ラックがR-CCSに到着しました。また、工場では報道陣向け見学が開催されました。
いよいよ、「富岳」の搬入・設置が始まります。

Twitter #富岳ニュース
  1. 初出荷された「富岳」計算機ラックが神戸R-CSSに到着新しいタブでサイトが開きます
  2. 「富岳」を製造している工場での報道陣向け見学新しいタブでサイトが開きます
写真:初出荷された「富岳」計算機ラックが神戸R-CSSに到着

2019年11月

「富岳」設備工事・設置レポート(7)
~計算機室内設置準備~

「富岳」設置に向け、計算機室では電源ケーブルや通信ケーブルの設置、冷却水の流量調整など、入念な準備が行われました。

Twitter #富岳ニュース
  1. 「富岳」設置に向けた計算機室の準備新しいタブでサイトが開きます

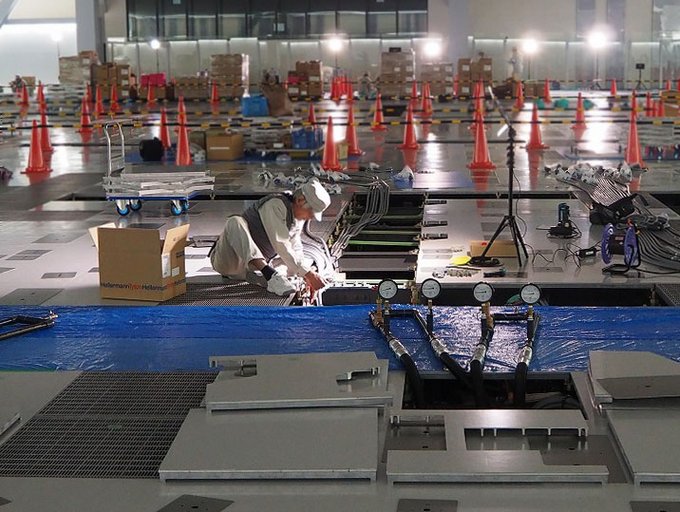

写真:高圧ケーブルの敷設工事
